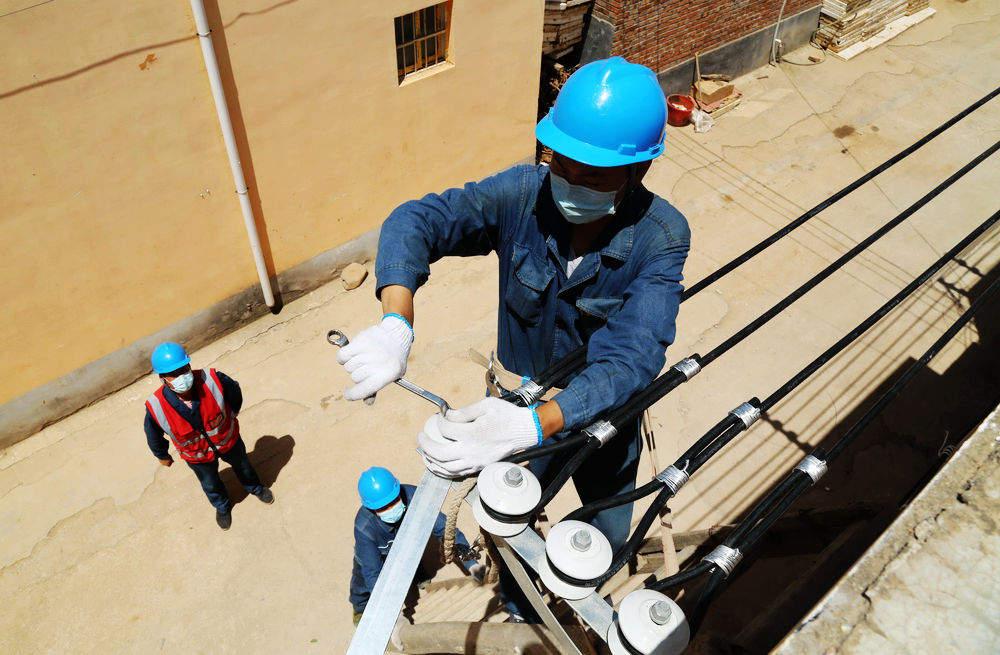

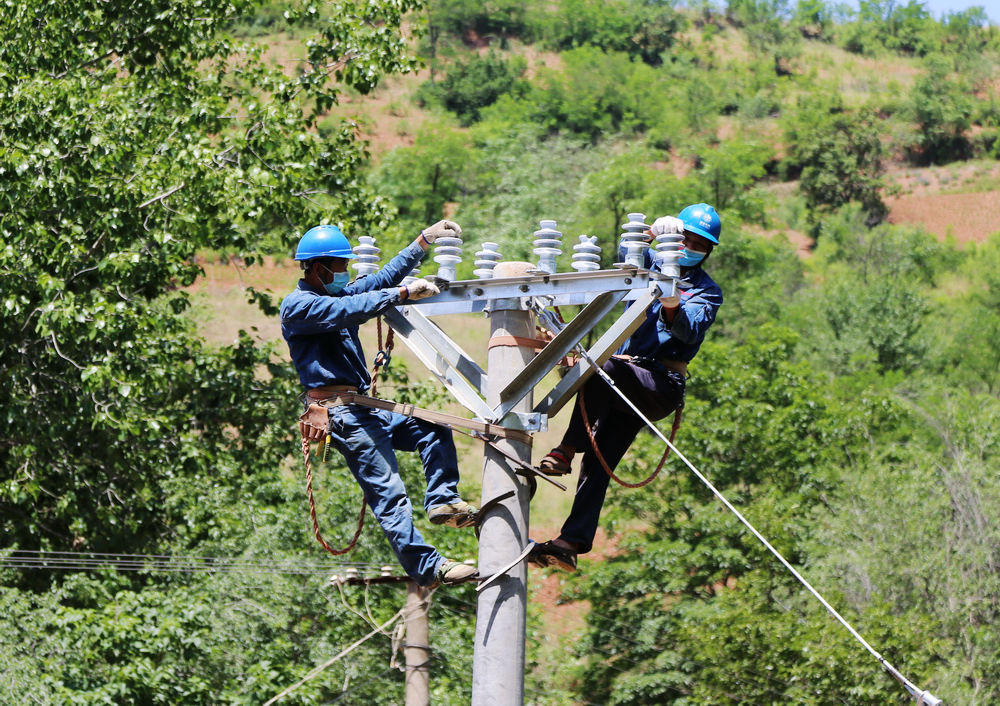

6月2日,随着嵩县车村镇河北村整村电网改造工程完工,标志着国网嵩县供电公司克服了深山区电力施工条件恶劣、疫情影响等多重困难,顺利在里程碑计划6月30日前,圆满完成2020年配电网一批工程建设任务。该工程投运后,将有效改善豫西深山地区3个行政村供电设施水平,大幅提升整村供电质量和供电可靠性,为促进该村农业现代化建设和农村经济社会发展提供坚强电力保障。
6月2日,随着嵩县车村镇河北村整村电网改造工程完工,标志着国网嵩县供电公司克服了深山区电力施工条件恶劣、疫情影响等多重困难,顺利在里程碑计划6月30日前,圆满完成2020年配电网一批工程建设任务。该工程投运后,将有效改善豫西深山地区3个行政村供电设施水平,大幅提升整村供电质量和供电可靠性,为促进该村农业现代化建设和农村经济社会发展提供坚强电力保障。
为在疫情防控的特殊时期,扎实做好深山区配电网工程建设,确保在预定时间节点前完成工程建设任务,尽快满足3个行政村日益增长的供电需求。国网嵩县供电公司根据当地疫情零确诊现状和疫情防控要求,提前研究制定电网工程开复工计划、疫情防控方案和应急预案,对县域内的12支施工队伍和165名嵩县籍施工人员进行健康筛查,并建立人员健康信息档案,记录工程施工人员健康状况,每天进行体温检测,确保施工人员健康上岗、安全在岗。利用线上平台,在开复工前组织开展施工安全、工艺标准、疫情防护和优质服务等专项培训,旨在从细微处着手,引导提升施工人员安全防护意识、优质服务意识和工艺水平。同时,对涉及配电网一批工程的3个乡镇、村委进行沟通对接,明确将在做好疫情防控措施的前提下,全力做好行政村整村电网改造升级工程,力争高质高效提升该村电网供电能力和供电可靠性,让村庄群众实现从“用上电”到“用好电”的转变。在工程进度等方面,嵩县供电公司精心制定里程碑计划,并严格按照计划分月、分周倒排工期,严格管控项目节点,落实工程项目质量、进度监督考核,明确施工、监理单位各层面、各环节安全责任,严抓施工现场安全管控、施工质量、工程进度、优质服务和疫情防控,全力保障在预期时间内,保质保量完成工程建设任务。
据悉,国网嵩县供电公司2020年配电网一批工程总投资1291.89万元,涉及车村镇河北村、旧县镇白庄村、饭坡镇赵庄村3个行政村整村电网改造。共新建改造10千伏线路7.21千米、400伏线路47.43千米,新建配电台区17个,配变容量3.10兆伏安。该项工程是市定民生实事之一,也是国网嵩县供电公司高度重视群众利益,持续推进农村电网改造升级,解决部分行政村电网薄弱问题,全力助推乡村振兴和服务地方经济发展的有力举措之一。
农村电网是农村重要的基础设施,关系农民生活、农业生产和农村振兴发展。为助力深度贫困地区脱贫攻坚,服务乡村振兴发展。2016至2019年,国网嵩县供电公司累计投入电网建设资金5.2亿元。共建设电网扶贫单项工程836个,新建改造配变700台,容量154兆伏安,新建改造10千伏线路582千米,低压线路1321千米,完成嵩县110个贫困村电网建设改造任务。在2020年,国网嵩县供电公司积极争取上级电网建设项目、资金,于6月初顺利完成嵩县3个行政村整村电网改造任务。下一步,国网嵩县供电公司将始终践行人民电业为人民企业宗旨,积极履行社会责任,着力解决供电区域内群众最关心的问题和供电需求,争取为服务乡村振兴做出更多更大的贡献。(石亚博)
